电话:13355713260(罗经理)
13396719839(罗总)
QQ:1908093409
E-mail:1908093409@qq.com
公司地址:浙江省杭州市富阳区银湖街道富闲路15号银湖科技园54幢213室
|
电伴热带安装规范及注意事项电伴热带安装常因细节疏漏导致返工,不仅延误工期还增加成本,比如敷设不贴合造成伴热不均,接线密封不到位引发安全隐患。掌握规范流程与核心注意事项,是实现一次安装合格、系统稳定运行的关键。
电伴热带 规范一:选型先核工况,确保适配性。根据被加热体类型、介质温度、环境条件选对产品,防冻选自限温型,高温工艺选MI型,防爆场景用隔爆款,避免“错配”导致返工。 规范二:清理施工表面,强化热传导。安装前清除管道、设备表面的油污、锈迹与粉尘,粗糙表面用砂纸打磨,必要时涂导热胶,确保伴热带与被加热体紧密贴合。 规范三:科学规划路径,避开干扰因素。沿被加热体直线敷设,避开焊缝、支架及尖锐部件;与电缆、仪表线保持50cm以上距离,防止电磁干扰与热量影响。
检查管道 规范四:控制敷设间距,保障热量均匀。管道伴热直管段间距按管径确定,大口径管道螺旋缠绕时,间距为管径的1-1.5倍;异形部位加密敷设,无伴热死角。
安装示意图 规范五:预留伸缩余量,适应热胀冷缩。直线段每10米预留5cm余量,弯头处额外增加3-5cm,屋顶、户外管道预留量需提升至8cm,避免温度变化导致拉裂。 规范六:专用配件接线,杜绝简易处理。必须使用配套接线盒与终端封头,剥线长度控制在3-5cm,导线压接牢固,防爆场景需灌胶密封,严禁用绝缘胶带替代。

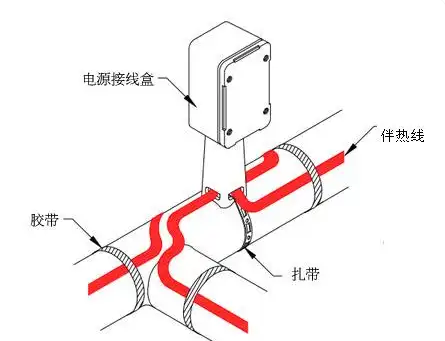

接线盒 规范七:分层固定到位,防止移位松动。直管段用防水胶带每20cm固定,异形部位每10cm固定,户外用不锈钢卡箍增强抗风性,确保伴热带不偏移。 规范八:保温层及时覆盖,减少热量流失。伴热敷设完成后24小时内加装保温层,厚度不低于30mm,接缝用铝箔胶带密封,外层加外护层防破损。 规范九:通电测试验收,排查潜在问题。安装后检测回路通断与绝缘电阻,通电试运行24-72小时,用红外测温仪监测温度,确保无局部过热或不发热情况。

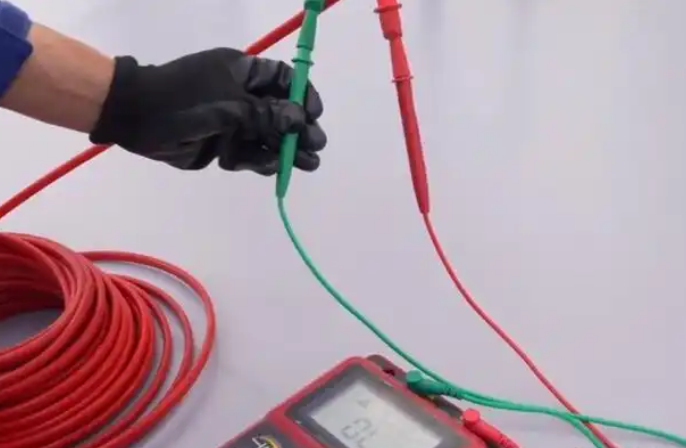

绝缘测试 规范十:标识清晰完整,便于后期运维。在伴热起始点、接线盒处张贴标识,注明型号、功率及维护责任人,留存施工图纸与检测记录。 核心注意事项:严禁伴热热带交叉重叠,防止局部积温烧毁;低温环境安装避免护套脆化断裂;施工中严禁拉扯、踩踏伴热热带,防止芯体损伤。 电伴热带安装的“一次合格”,源于每一个规范细节的落实。从选型规划到验收标识,严格遵循十点规范,规避核心风险,既能避免返工麻烦,又能保障系统长期稳定运行,让伴热效果精准达标。 上一篇罐体电伴热带系统设计方案下一篇厂房消防管道用电伴热 |
电话:133-5571-3260(罗经理)
133-9671-9839(罗总)
微信:13355713260
E-mail:luojun_ty6c@qqcheatingcable.com
公司地址:杭州市滨江区浦沿街道东信大道66号东方通信科技园4号楼322室
友情链接:清汽尘环保
