电伴热预留注意事项:从尺寸到安装

  电伴热预留是保障后续安装适配、避免返工的关键环节,若尺寸估算不准、安装预留不到位,易导致伴热长度不足或敷设受阻。需从尺寸计算、位置规划、环境适配等方面把控细节,确保预留符合实际使用需求。

  精准计算伴热长度,避免尺寸偏差是首要注意事项。需按被加热体实际结构算长度:直管段按管道长度1:1预留,多弯头管道需额外加弯头周长的1/2(如DN50管道弯头,每处加8cm);阀门、法兰等异形部位,按包裹周长预留(如DN100阀门,每处加30cm);同时预留5%-10%冗余长度,应对安装裁剪误差。某工厂管道伴热因未留冗余,后期安装差2米,只能重新采购拼接。


阀门


  明确伴热敷设位置,避免与其他设备冲突是关键要点。预留时需避开管道焊缝、支架(距离≥10cm),防止敷设时因遮挡无法贴合;若与线缆、水管并行,需保持5cm以上间距,避免热量影响其他管线;在设备机房,伴热预留路径需远离电机、控制柜(距离≥30cm),防止电磁干扰或高温影响设备。某建筑机房伴热因预留路径贴近电机,安装时只能重新调整,延误工期。

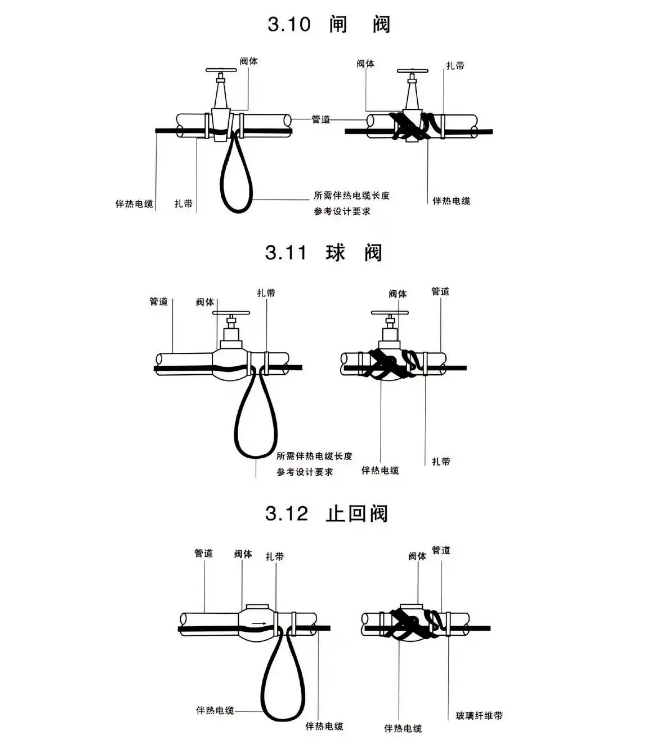

安装示意图

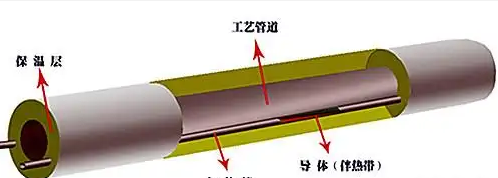

  考虑保温层厚度,预留足够空间是重要细节。伴热外侧需包裹保温层,预留时需计算保温层厚度(如50mm厚保温层,需在伴热外侧预留60mm空间),避免保温层安装后挤压伴热;若管道需穿套管,套管内径需比伴热+保温层外径大20mm以上,确保顺利穿管。某小区水管伴热因未考虑保温层厚度,保温层无法紧密包裹,导致热损失增加。


管道保温


  适配环境特性,做好防护预留是必要措施。户外伴热预留时,需在两端各预留1米长度,方便后期接接线盒与温控器;潮湿或地下环境,预留的接线盒位置需高于地面30cm以上,防止雨水浸泡;防爆场景,预留的接线盒安装位需远离易燃介质管道(距离≥1.5米),符合防爆规范。某化工车间伴热因接线盒预留位置过低,雨季受潮短路,需重新改造。

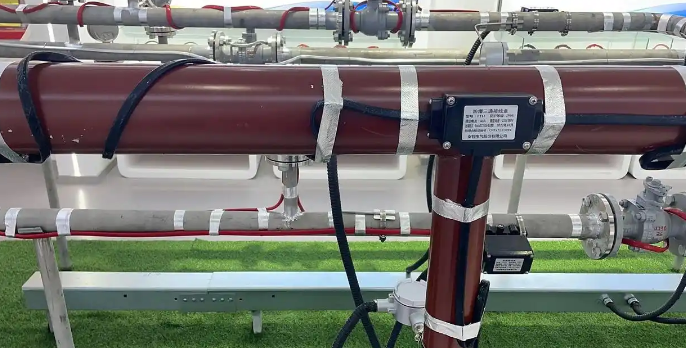

管道伴热


  标注清晰预留信息,便于后期施工是实用注意事项。在预留的伴热起始端、转弯处贴标识,注明伴热型号、长度、适配设备;绘制预留图纸,标注各段长度、位置尺寸,避免后期施工时混淆;若多个伴热并行,需按设备分区标注,防止错接。某工地因未标注伴热信息,后期安装时接错设备,导致局部加热不足。


电伴热带


  电伴热预留需兼顾尺寸精准、位置合理、环境适配与信息标注,每个环节都需结合实际工况细致规划。做好预留工作,能减少后期安装返工,确保伴热系统顺利敷设、高效运行,为后续温控效果奠定基础。
